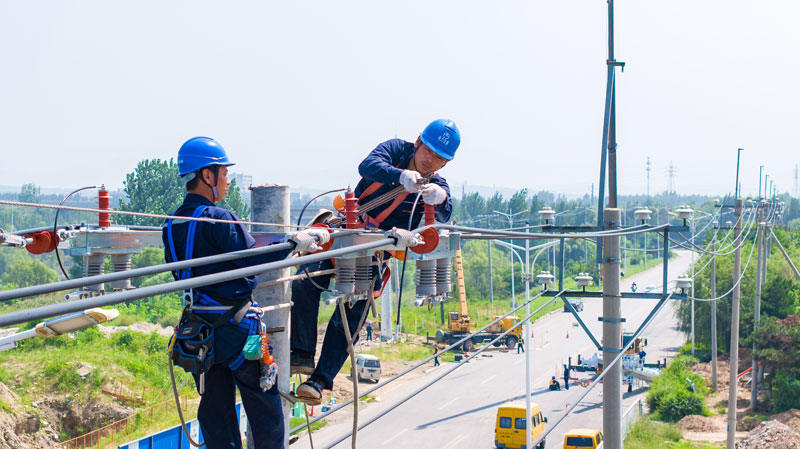

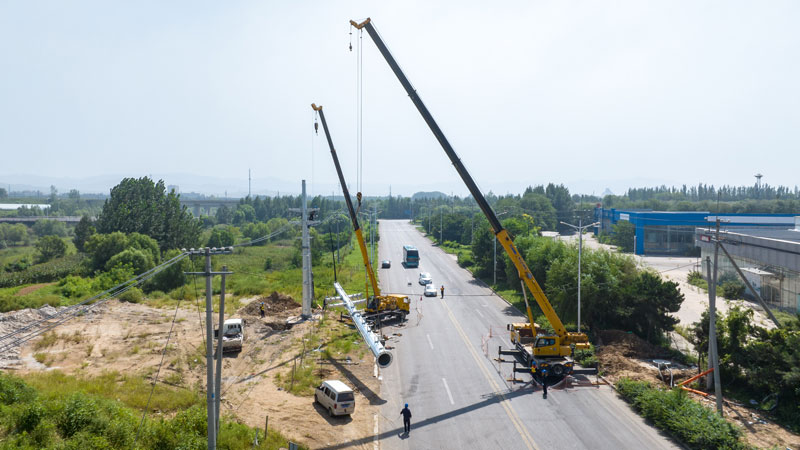

2024-8-30 “今天我們的主要任務是鋪設電纜800余米,新建鋼管桿3基、水泥桿5基,改建變電臺區1座.......”8月27日,國網營口供電公司電力員工正在組織開展鲅魚圈10千伏北環甲、乙線和龍江甲、乙線路遷改工程,為鲅魚圈疏港高速公路建設通車讓道助力。 據了解,鲅魚圈港區疏港高速公路是遼寧全面振興新突破三年行動中首個開工建設的高速公路項目,同時也是遼寧省首條集裝箱車輛貨運疏港通道。 “該項目全長8.2公里,主線采用雙向四車道高速公路標準建設,設計速度為80公里/小時,路基寬度為25.5米。項目共設置互通式立交橋兩座,收費站兩處,概算總金額14.4億元,項目計劃于2026年10月31日前建成通車?!边|寧省營口市鲅魚圈疏港高速項目副經理鐘瑜向記者介紹道?!艾F(xiàn)在項目的整體情況是全線的路基施工已經完成60%,橋梁施工完成30%。” 在疏港高速項目建設工程規劃中,項目路徑橫跨220千伏高壓線路1條、66千伏線路2條,10千伏低壓線路14條,共涉及18處遷改點,需將電力線路設施整體遷改為地下電纜,為道路建設騰出“無線”空間。 為確保項目暢通無“阻”,在接到遷改任務后,國網營口供電公司積極配合,協調聯動,迅速與鲅魚圈交通局、鲅魚圈疏港高速施工方組建常態高效協調機制,多次組織技術人員深入現場勘查,超前完成施工建設改造方案,隨時掌握公路路基施工進度,動態調整線路遷改施工力量,及時解決施工過程中遇到的各類問題,以高標準、高質量完成施工任務,為鲅魚圈疏港高速公路項目保駕護航。 “由于本條高速公路路線的特殊性,全線有多處因電力征遷問題導致無法施工,在國網營口供電公司的大力支持下,現在大部分的電力改遷問題正在逐步有序的推進中,對我們后續施工的安排有極大的幫助。”遼寧省營口市鲅魚圈疏港高速項目副經理鐘瑜高興地說到。 項目建成后,將徹底改善鲅魚圈港區疏港通道的集疏運條件,極大緩解城區交通壓力,滿足重車、大車運輸需求,進一步增強營口港對產業集聚和城市發展的輻射帶動作用,助力地方經濟高質量發展。(苑津瑋)
